Teollisuuden Voima Oyj:n osavuosikatsaus tammikuu–kesäkuu 2018

16.7.2018

​ Vuoden 2018 ensimmäisellä puoliskolla Teollisuuden Voiman (TVO) sähköntuotanto Olkiluoto 1 ja 2 -laitosyksiköillä jatkui turvallisesti ja luotettavasti. Olkiluoto 3 EPR -laitosyksikön kuumakokeet saatiin päätökseen toukokuussa. Laitostoimittajan kesäkuussa päivittämän aikataulun mukaan OL3 EPR -laitosyksikön säännöllinen sähköntuotanto alkaa syyskuussa 2019. Posivan loppusijoituslaitoksen louhintatyöt etenivät suunnitellusti.


Toimintaympäristö

Valtiovarainministeriöltä tuli tammikuussa 2018 lakiesitysluonnos lausunnolle, jonka tarkoituksena on muuttaa elinkeinotulon verottamisesta annettuun lakiin sisältyvää korkovähennysoikeuden rajoittamista koskevaa säännöstä. TVO on lausunnossaan tehnyt esitykseen muutosehdotuksia, joilla vältettäisiin lisärasitteiden kohdistuminen energiasektorille. Lakiehdotuksen on tarkoitus tulla voimaan vuoden 2019 alussa.

Euroopan komission marraskuussa 2016 julkaisema Clean Energy for all Europeans -energiapaketin valmistelu jatkuu. Energiapaketin keskeisimmät lakialoitteet ovat energiatehokkuusdirektiivi, uusiutuvan energian direktiivi sekä sähkömarkkinamallia ja energiaunionin hallintoa koskevat lainsäädäntöaloitteet.

Kolmikantaneuvottelut komission, neuvoston ja parlamentin kesken direktiivien ja asetusten lopullisista versioista alkoivat helmikuussa 2018. Kesäkuussa päästiin yhteisymmärrykseen uusiutuvien energialähteiden osuuden 32 prosentin tavoitteesta vuoteen 2030 mennessä. Energiatehokkuuden osalta sovittiin 32,5 prosentin parannustavoitteesta vuoteen 2030 mennessä. Sähkömarkkinamallia koskevat kolmikantaneuvottelut alkoivat kesäkuun loppupuolella. Neuvotteluissa päätetään muun muassa kapasiteettimekanismeja koskevat säännöt.

Liiketoiminnan tulos

TVO toimii omakustannusperiaatteella (Mankala-periaate). TVO:n tavoitteena ei ole tuottaa voittoa eikä jakaa osinkoa. Kustannukset veloitetaan osakkailta sähkön hinnassa, jolloin katsauskauden tulos on lähtökohtaisesti nolla, ellei erityisistä olosuhteista muuta johdu. Osakkaat maksavat muuttuvat kustannukset toimitettujen energiamäärien mukaan ja kiinteät kustannukset omistuksen mukaisessa suhteessa riippumatta siitä, onko teho-osuutta käytetty vai ei. Toimintaperiaatteesta johtuen tulokseen perustuvia tunnuslukuja ei esitetä.

Konsernin liikevaihto katsauskaudella 1.1.–30.6.2018 oli 166,7 (1.1.–30.6.2017: 158,1) miljoonaa euroa. Sähkön toimitusmäärä osakkaille oli 6 813,5 (6 314,3) GWh. Sähkön hieman korkeampi toimitusmäärä osakkaille johtuu sekä Olkiluodon laitosyksiköiden että Meri-Porin edellisvuotta korkeammista toimitusmääristä.

Konsernin tulos oli -10,8 (-10,8) miljoonaa euroa.

Rahoitus ja maksuvalmius

TVO:n rahoitustilanne on kehittynyt suunnitelmien mukaisesti.

TVO:n pitkä- ja lyhytaikaisten lainojen määrä, lukuun ottamatta osakkaille edelleen lainattua lainaa Valtion ydinjätehuoltorahastolta, oli katsauskauden lopussa 4 562,2 (31.12.2017: 4 412,0) miljoonaa euroa, josta huonomman etuoikeuden omaavia osakaslainoja oli 579,3 (579,3) miljoonaa euroa. Uutta pitkäaikaista lainaa nostettiin katsauskaudella 400,0 (100,0) miljoonaa euroa ja lainoja lyhennettiin 371,8 (175,9) miljoonaa euroa.

TVO laski huhtikuussa liikkeeseen 400,0 miljoonan euromääräisen joukkovelkakirjalainan. Lainan maturiteetti on kuusi vuotta ja kuponkikorko 2 prosenttia. Lainasta 306,5 miljoonaa euroa käytettiin helmikuussa 2019 erääntyvän 500,0 miljoonan euron joukkovelkakirjalainan osittaiseen takaisinostoon.

Japan Credit Rating Agency laski helmikuussa TVO:n luottoluokituksen tasolta AA- tasolle A+ ja arvioi tulevaisuuden näkymät vakaiksi. Standard & Poor’s (S&P) asetti lokakuussa 2017 TVO:n pitkäaikaisen luottoluokituksen (BB+) tarkkailuun mahdollista laskua varten. Maaliskuussa 2018 S&P poisti luokituksen tarkkailusta ja määritti TVO:n tulevaisuuden näkymät vakaiksi.

OL3 EPR -projektin rahoituskulut on aktivoitu taseeseen.

TVO käyttää oikeuttaan lainata varoja takaisin Valtion ydinjätehuoltorahastolta laissa määrättyjen sääntöjen puitteissa. Lainan määrä 30.6.2018 oli 666,2 (31.12.2017: 655,5) miljoonaa euroa ja se on edelleen lainattu yhtiön A-osakesarjan osakkaille. Laina Valtion ydinjätehuoltorahastolta kasvoi 10,7 (-371,5) miljoonaa euroa 31.3.2018.

Ydinvoima

Olkiluoto 1 ja Olkiluoto 2

Olkiluodon voimalaitosyksiköiden, Olkiluoto 1 (OL1) ja Olkiluoto 2 (OL2), sähköntuotanto kat-sauskaudella oli 6 458 (6 286) GWh ja käyttökerroin yhteensä 84,2 (82,4) %.

Laitosyksiköt toimivat tarkastelujakson ajan turvallisesti ja luotettavasti. OL1:n nettotuotanto oli
2 932 (3 524) GWh ja käyttökerroin 76,9 (92,5) %. OL2:n nettotuotanto oli 3 526 (2 762) GWh ja käyttökerroin 91,4 (72,4) %.

Olkiluoto 1

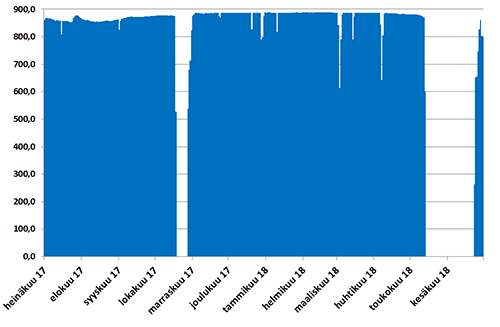

Keskimääräinen sähköteho MW
1.7.2017–30.6.2018

Olkiluoto 2
Keskimääräinen sähköteho MW
1.7.2017–30.6.2018
TVO jätti OL1:n ja OL2:n uuden käyttölupahakemuksen valtioneuvoston päätettäväksi työ- ja elinkeinoministeriöön tammikuussa 2017. Käyttölupaa haetaan vuoden 2038 loppuun saakka. Voimassa oleva 20 vuoden käyttölupa on uusittava vuoden 2018 loppuun mennessä.

Säteilyturvakeskus (STUK) antoi toukokuun lopussa työ- ja elinkeinoministeriölle (TEM) positiivisen lausuntonsa OL1- ja OL2-laitosyksiköiden käyttöluvan jatkamisesta. Valtioneuvoston lupapäätöstä odotetaan syksyllä.

Vuosihuollot

Olkiluodon ydinvoimalaitoksen vuoden 2018 vuosihuollot alkoivat 23. huhtikuuta OL2:n polttoaineenvaihtoseisokilla. Polttoaineen vaihdon lisäksi OL2:lla tehtiin vuosittain toistuvia huoltotöitä sekä vietiin loppuun vaihtosähköstä riippumattoman korkea- ja matalapaineisen reaktorin lisäveden syöttövesijärjestelmän asennustyö. Laitosyksikön seisokki kesti runsaat 13 vuorokautta.

OL1:n huoltoseisokki alkoi 13. toukokuuta ja päättyi 23. kesäkuuta. Laitosyksikön huoltoseisokin keskeisimmät työt olivat muun muassa pääkiertopumppujen ja niiden taajuusmuuttajien uusinta, lauhduttimen tuubinippujen vaihto, reaktorin lisäveden syöttöjärjestelmän uudistus, sivulauhteen eteenpäinpumppaus ja korkeapaine-esilämmittimien sekä syöttövesijakajien uusinta. Reaktorin suojarakennukselle tehtiin myös tiiveyskoe.

Tänä vuonna TVO:n oman henkilöstön lisäksi vuosihuoltoihin osallistui alihankkijoiden työntekijöitä enimmillään noin 1 400 henkilöä.

Olkiluodon ydinvoimalaitos pidetään jatkuvasti hyvässä tuotannollisessa ja toiminnallisessa kunnossa laitosyksiköillä vuorottelevilla polttoaineenvaihto- ja huoltoseisokeilla.

Olkiluoto 3 EPR

Olkiluoto 3 EPR (OL3 EPR) on rakenteilla oleva ydinvoimalaitosyksikkö, joka on tilattu kiinteähintaisena avaimet käteen -periaatteella konsortiolta (laitostoimittaja), jonka muodostavat Areva GmbH, Areva NP SAS ja Siemens AG. Konsortioon kuuluvat yhtiöt ovat laitostoimitussopimuksen mukaisesti yhteisvastuussa sopimusvelvoitteista.

Laitostoimittajan kesäkuussa 2018 päivittämän aikataulun mukaan OL3:n säännöllinen sähköntuotanto alkaa syyskuussa 2019. Laitostoimittajan mukaan polttoaine asennetaan reaktoriin tammikuussa 2019 ja laitosyksikkö liitetään ensimmäistä kertaa valtakunnan verkkoon toukokuussa 2019. Käyttöönotto-ohjelman mukaisesti laitosyksikkö tuottaa 2–4 terawattituntia sähköä vaihtelevin tehoin aikana, joka alkaa verkkoon liittämisestä ja päättyy säännöllisen sähköntuotannon aloittamiseen.

Laitosyksikön rakennustekniset työt ovat pääosin valmiit. Sähkö-, automaatio- ja mekaaniset asennukset ovat edelleen osin kesken. Käyttöhenkilökunnan simulaattorikoulutus käynnistyi helmikuussa 2017. Kuumakokeet saatiin päätökseen toukokuussa 2018. Kuumakokeissa reaktori- ja turbiinilaitosta käytettiin ensimmäistä kertaa yhtenä kokonaisuutena. Kaikkiaan kuumakokeissa tehtiin eri paine- ja lämpötilatasoilla yli kaksisataa erilaista testiä. Työmaan henkilömäärä oli raportointijakson lopussa noin 2 100. Työmaan työturvallisuus säilyi hyvällä tasolla.

Arevan vuonna 2016 julkistama suunnitelma liiketoiminnan uudelleenjärjestelystä toteutui vuoden 2018 alussa. Pääosa Areva NP:n liiketoiminasta siirtyi Framatome-nimiseen yhtiöön, josta Electricité de France (EDF) omistaa 75,5 prosenttia. OL3 EPR -projekti ja sen valmistumiseen tarvittavat toimenpiteet sekä eräät muut toiminnot jäivät Areva NP ja Areva GmbH -yhtiöihin.

Kattava sovintosopimus TVO:n ja OL3 EPR -laitostoimittajakonsortioon kuuluvien yhtiöiden välillä allekirjoitettiin ja se tuli voimaan maaliskuussa 2018. Sovintosopimus koskee OL3 EPR -projektin valmiiksi saattamista ja projektiin liittyviä kiistoja. Sovintosopimuksesta kerrotaan tarkemmin kohdassa Vireillä olevat oikeudenkäynnit ja riita-asiat.

Kaikki OL3 EPR -projektin toteutuneet aktivointikriteerit täyttävät menot on kirjattu konsernin taseen aineellisten käyttöomaisuushyödykkeiden hankintamenoon.

Ydinpolttoaine

Ydinpolttoainehankintojen arvo katsauskaudella oli 34,1 (31,2) miljoonaa euroa ja kulutuksen arvo 27,6 (24,0) miljoonaa euroa.

Ydinpolttoaine- ja uraanivaraston arvo 30.6.2018 oli 248,2 (31.12.2017: 241,7) miljoonaa euroa.

Ydinjätehuolto

Yhtiöllä on ydinenergialain mukaan vastuu ydinjätehuoltoon liittyvistä toimenpiteistä ja niiden kustannuksista.

Konsernitilinpäätöksen veloissa on esitetty IFRS-säännöstön mukaan laskettu ydinjätehuoltovastuuseen liittyvä varaus 966,3 (31.12.2017: 953,1) miljoonaa euroa ja varoissa on esitetty vastaava määrä yhtiön osuudesta Valtion ydinjätehuoltorahastossa.

Ydinjätehuollon tulevien kustannusten kattamiseksi yhtiö suorittaa maksuja ydinenergialain mukaisesti Valtion ydinjätehuoltorahastoon. TEM vahvisti joulukuussa 2017 yhtiön ydinjätehuollon vuoden 2017 lopun vastuumääräksi 1 481,6 (1 450,1) miljoonaa euroa ja yhtiön vuoden 2018 rahastotavoitteeksi Valtion ydinjätehuoltorahastossa 1 470,8 (1 428,4) miljoonaa euroa.

Ydinjätehuoltorahasto vahvisti maaliskuussa 2018 yhtiön vuoden 2017 ydinjätehuoltomaksuksi 33,6 (49,1) miljoonaa euroa, joka maksettiin rahastoon 31.3.2018 (31.3.2017). Vuoden 2018 ydinjätehuoltomaksu vahvistetaan maaliskuussa 2019.

Käytetyn ydinpolttoaineen loppusijoitus

Posiva Oy vastaa omistajiensa TVO:n Olkiluodon ja Fortumin Loviisan voimalaitoksilla syntyvän käytetyn polttoaineen loppusijoituksesta Olkiluodossa.

Kapselointilaitoksen päälaitteiden toimittajavalinnat on pääosin tehty, ja laitoksen päälaitteiden suunnitteluvaihe on edennyt aikataulun mukaisesti. Lisäksi valmistellaan kapselointilaitoksen rakentamispäätöstä.

Varsinaisen loppusijoituslaitoksen louhintatyöt aloitettiin joulukuussa 2016. Loppusijoitustiloihin johtavien ajoneuvoyhteyksien ja yhteistoimintakokeen keskustunnelin louhinnat ovat valmistuneet. Kapselikuilun nousuporaus on aloitettu. Täyden mittakaavan kokeen (FISST) valmistelu ONKALOssa jatkui ja koe aloitettiin kesäkuun lopussa. FISST-kokeen tavoitteena on osoittaa, että turvallinen loppusijoitus voidaan toteuttaa Posivan suunnittelemalla tavalla. Koetta valvotaan useita vuosia.

Posivan omistajat toimittivat ydinjätehuollon toimintakertomuksen vuodelta 2017 TEMille maaliskuun lopussa.

Hiilivoima

Meri-Pori


TVO:n osuus Meri-Porin hiilivoimalaitoksessa tuotetusta sähköstä 1.1.–30.6.2018 oli 369,2 (44,5) GWh ja sen tuottamiseen käytettiin hiiltä 134,5 (15,4) tuhatta tonnia ja hiilidioksidipäästöoikeuksia 266,4 (36,9) tuhatta tonnia.

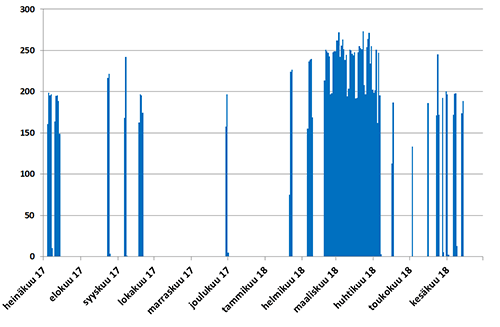

TVO:n osuus Meri-Porin tuotannosta
Keskimääräinen sähköteho MW
1.7.2017–30.6.2018



TVO ja sen osakkaat sopivat kesäkuussa Meri-Porin voimalaitoksen tuotantotehoon oikeuttavien osakkeiden omistuksista. Sopimuksen mukaan Fortum ostaa TVO:n muilta osakkailta näiden omistamat Meri-Porin voimalaitoksen tuotantotehoon oikeuttavat osakkeet. Fortum saa Meri-Porin TVO:n teho-osuuden käyttöönsä vuoden 2019 alussa, ja TVO luopuu Meri-Porin osuudestaan kokonaisuudessaan heinäkuun alussa 2020.

Investoinnit käyttöomaisuuteen ja osakkeisiin

Investoinnit olivat katsauskaudella 147,6 (151,9) miljoonaa euroa. Emoyhtiön investoinnit olivat 145,1 (151,0) miljoonaa euroa, josta OL3-projektiin kohdistui 111,9 (103,7) miljoonaa euroa.

Hiilidioksidipäästöoikeuksia on luovutettu energiamarkkinavirastolle 0,7 (2,7) miljoonan euron arvosta. Katsauskaudella hiilidioksidipäästöoikeuksia on hankittu 3,7 (0,1) miljoonan euron arvosta. Hankitut päästöoikeudet kattavat yhtiön kauden hiilidioksidipäästöoikeustarpeen.

Vireillä olevat oikeudenkäynnit ja riita-asiat

TVO ja OL3 EPR -laitostoimittaja peruuttivat maaliskuussa 2018 allekirjoitetun sovintosopimuksen mukaisesti kansainvälisen kauppakamarin (ICC) sääntöjen mukaisen välimiesmenettelyn, joka koski OL3 EPR:n valmistumisen viivästymistä ja siitä aiheutuneita kustannuksia. Välimiesoikeus vahvisti kesäkuussa 2018 välimiesmenettelyä koskevan sovinnon sovintotuomiolla ja välimiesmenettely lopetettiin. Osapuolet peruuttivat myös Euroopan unionin yleisessä tuomioistuimessa vireillä olleet valitukset.

OL3 EPR -projektin loppuunsaattamista ja projektin kiistoja koskeva sovintosopimus TVO:n ja laitostoimittajakonsortioon kuuluvien yhtiöiden, Areva NP:n, Areva GmbH:n ja Siemens AG:n sekä Ranskan valtion sataprosenttisesti omistaman Areva-yhtiöiden emoyhtiö Areva SA:n kanssa tuli voimaan maaliskuun lopulla.

Sopimuksen ehtojen mukaan:

Varatakseen ja säilyttääkseen OL3 EPR -projektin loppuunsaattamiseen riittävät ja pätevät tekniset ja henkilöresurssit Areva hankkii tarpeelliset lisäresurssit Framatome S.A.S -yhtiöltä, jonka enemmistöomistaja on Electricité de France (EDF).

Laitostoimittajakonsortioon kuuluvat yhtiöt sitoutuvat siihen, että OL3 EPR -hankkeen loppuunsaattamiseen tarkoitetut varat ovat riittävät ja ne kattavat myös kaikki asianmukaiset takuukaudet. Tätä varten on perustettu Areva-yhtiöiden rahoittama rahastomekanismi turvaamaan OL3 EPR projektin loppuunsaattamisesta aiheutuvien kustannusten kattamisen.

OL3 EPR -laitostoimitussopimuksen avaimet käteen -periaate ja laitostoimittajakonsortioon kuuluvien yhtiöiden yhteisvastuu sopimusvelvoitteista ovat edelleen täysimittaisesti voimassa.

Sopimus myös totesi laitostoimittajan sopimuksen allekirjoittamishetkellä voimassa olleen aikataulun, jonka mukaan laitosyksikön säännöllinen sähköntuotanto olisi alkanut toukokuussa 2019.

Välimiesmenettely sovittiin 450 miljoonan euron korvauksella, jonka laitostoimittajakonsortioon kuuluvat yhtiöt maksavat TVO:lle kahdessa erässä.

Osapuolet vetäytyvät käynnissä olevista OL3 EPR -projektiin liittyvistä oikeustoimista, mukaan lukien välimiesmenettelystä ja Euroopan Unionin yleisessä tuomioistuimessa olevista valituksista.

Laitostoimittajakonsortioon kuuluvat yhtiöt ovat oikeutettuja saamaan TVO:lta enimmillään 150 miljoonan euron suuruisen kannustinmaksun projektin aikataulunmukaisesta valmistumisesta. Mikäli laitostoimittajakonsortioon kuuluvat yhtiöt eivät saisi OL3 EPR -projektia valmiiksi vuoden 2019 loppuun mennessä, ne maksavat valmistumisen ajankohdasta riippuvan, enimmillään 400 miljoonan euron lisäkorvauksen TVO:lle.

TVO sai sovintoon liittyvän korvauksen ensimmäisen maksuerän, 328 miljoonaa euroa, sovintosopimuksen tullessa voimaan maaliskuussa 2018. Toinen, 122 miljoonan euron erä maksetaan OL3 EPR -projektin valmistuessa tai viimeistään 31.12.2019. TVO teki vuoden 2018 ensimmäisellä neljänneksellä 150 miljoonan euron varauksen maksimimääräisestä kannustinmaksusta, joka maksettaisiin laitostoimittajakonsortioon kuuluville yhtiöille OL3 EPR -projektin valmistuessa aikataulussa. TVO on saanut laitostoimittaja Areva–Siemens-konsortiolta päivitetyn aikataulun kesäkuussa 2018 laitosyksikön käyttöönotosta. Saadun tiedon mukaan OL3:n säännöllinen sähköntuotanto alkaa syyskuussa 2019, joten varausta purettiin 50 miljoonaa euroa vuoden 2018 toisella neljänneksellä. Sovintoon liittyvän korvauksen mukaiset erät TVO:lle, TVO:n maksettavaksi tuleva kannustinmaksu ja mahdollisesta projektin lisäviiveestä TVO:lle maksettava lisäkorvaus on otettu huomioon OL3 EPR -projektin kokonaiskustannusarviossa. Korvauksen mukaiset erät sekä TVO:n maksettavaksi tuleva kannustinmaksu on kirjattu katsauskaudella konsernin taseen aineellisten käyttöomaisuushyödykkeiden hankintamenoon.

Henkilöstö

Konsernin henkilöstön määrä oli katsauskauden lopussa 917 (31.12.2017: 807, 30.6.2017: 850) henkilöä. Konsernin vakinaisen henkilöstön määrä oli jakson lopussa 807 (31.12.2017: 784, 30.6.2017: 756) henkilöä.

OL3 EPR:n käyttövaiheen lähestyessä sähköntuotannon ja teknisten palveluiden organisaatioita ollaan vahvistamassa usealla kymmenellä teknisellä osaajalla ja ammattilaisella.

Konsernin johtamis- ja toimintakulttuuria kehitetään Parempi työpaikka -projektin avulla. Tavoitteina on toiminnan tehostaminen ja hyvien toimintaedellytysten varmistaminen kehittämällä omaan työhön, lähityöyhteisöön sekä koko konserniin liittyviä asioita. Projektin etenemistä seurataan säännöllisesti ja sen vaikuttavuutta mitataan muun muassa säännöllisillä henkilöstötutkimuksilla.

Eri henkilöstöryhmiä koskevat energia-alan työehtosopimukset päättyivät 31.1.2018 ja uudet sopimukset kullekin henkilöstöryhmälle ovat voimassa keskusjärjestöjen välisten sopimusten mukaisina toimihenkilöillä tammikuun loppuun 2020, työntekijöillä maaliskuun loppuun 2020 ja ylemmillä toimihenkilöillä tammikuun loppuun 2021 saakka.

Varsinainen yhtiökokous

TVO:n varsinainen yhtiökokous 23.3.2018 hyväksyi tilinpäätöksen vuodelta 2017, vahvisti tuloslaskelman ja taseen sekä myönsi vastuuvapauden hallituksen jäsenille ja toimitusjohtajalle.

Kaikki hallituksen jäsenet valittiin uudelleen. Hallitus valitsi järjestäytymiskokouksessaan puheenjohtajaksi Matti Ruotsalan ja varapuheenjohtajaksi Lauri Virkkusen. Hallitus valitsi keskuudestaan myös hallituksen valiokuntien jäsenet ja puheenjohtajat.

Ylimääräinen yhtiökokous

TVO ja sen osakkaat sopivat 8.6.2018 pidetyssä TVO:n ylimääräisessä yhtiökokouksessa Meri-Porin voimalaitoksen tuotantotehoon oikeuttavien osakkeiden omistuksista. TVO tulee luopumaan kokonaisuudessaan Meri-Porin teho-osuudesta heinäkuun alussa 2020. Järjestelystä johtuen ylimääräinen yhtiökokous päätti muuttaa yhtiön yhtiöjärjestystä siten, että kaikista Meri-Porin voimalaitoksen tuotantotehoon liittyvistä määräyksistä luovutaan ja osakepääomaa alennetaan tälle osakesarjalle (C-sarja) allokoidun osakepääoman osalta. Yhtiöjärjestyksen muutokset rekisteröidään kahdessa osassa. Osakepääomaa koskeva muutos rekisteröidään samalla, kun osakepääoman alentaminen rekisteröidään. Muut yhtiöjärjestyksen muutokset rekisteröidään, kun C-sarjan osakkeiden mitätöinti rekisteröidään.

Tilintarkastus

Osavuosikatsaus on tilintarkastamaton.

Lähiajan riskit ja epävarmuustekijät

TVO:n toiminnan merkittävimmät riskit ja epävarmuustekijät on esitetty vuoden 2017 hallituksen toimintakertomuksessa.

Tarkastelujakson aikana ei ole ilmaantunut yhtiön toimintaan liittyviä merkittäviä uusia riskejä.

Arvio loppuvuoden kehityksestä

Alkaneella tilikaudella sähköntuotannon odotetaan jatkuvan edellisvuosien tapaan. Olkiluodon ydinvoimalaitoksen tuotantoedellytykset ovat hyvät. OL1:n ja OL2:n käyttöluvan käsittely valmistuu vuoden jälkimmäisellä puoliskolla. Ydinpolttoaineen saatavuus on varmistettu pitkäaikaisin sopimuksin.

OL3 EPR -ydinvoimalaitosyksikön tuotantokäyttöön valmistautuminen jatkuu. TVO tukee laitostoimittajaa projektin loppuunsaattamisessa. Kuumakokeiden jälkeen OL3:lla käynnistettiin useita kuukausia kestävä valmistautuminen polttoaineen lataukseen. TVO toimittaa muutamia, pääosin kuumakokeiden havaintoihin liittyviä, täydentäviä asiakirjoja viranomaiselle, jonka jälkeen OL3:lla on edellytykset saada STUKin lausunto ja turvallisuusarvio sekä valtioneuvoston päätös käyttöluvasta.

Meri-Porin hiilivoimalaitoksen kapasiteettia käytetään kuluvana vuonna aiempien periaatteiden mukaisesti. Fortumin Meri-Porin laitososuus on hyväksytty tehoreserviin.

Posivan loppusijoitushankkeen konseptin ja kustannusten optimointivaihe jatkuu vuoden 2018 loppuun saakka. Täyden mittakaavan koe (FISST) ONKALOssa jatkuu vuoden 2018 aikana.

Katsauskauden jälkeiset tapahtumat

Katsauskauden päättymisen jälkeen ei ole ollut olennaisia tapahtumia.

17.7.2018

Teollisuuden Voima Oyj
Hallitus

Lisätietoja:
Toimitusjohtaja Jarmo Tanhua, puh. 02 8381 2000
Talousjohtaja Anja Ussa, puh. 02 8381 6100.
