Pääkiertoputkiston asennustyöt alkamassa OL3:lla

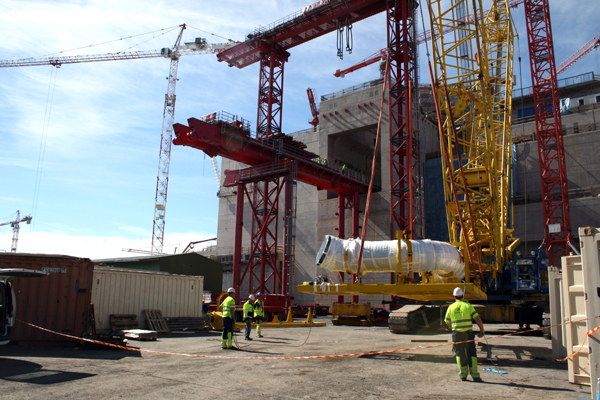

OL3:n komponenttitoimitukset ovat pysyneet vilkkaana. Kesäkuussa juhannuksen jälkeen alkoivat tärkeät primääripiirin pääkiertoputkiston toimitukset: ensin tuotiin kylmähaara 2, jonka jälkeen työmaalle on tuotu kylmähaara 1 sekä välihaarat 1 ja 2.
Putkistotoimitukset jatkuvat lähiviikkoina, koska yhtä "jäähdytyslooppia" kohden on yksi kylmähaara (cold leg), yksi kuumahaara (hot leg) ja yksi välihaara (cross-over leg) - yhteensä putkia on siis 12. Yhdellä kolmen putken putkistosetillä on painoa vajaat 40 tonnia.
Ensimmäiset putket on jo nostettu reaktorirakennukseen, ja hitsaukset niiden parissa alkavat heinäkuun aikana.
